全球FLNG項目現狀及發展前景

來源: 更新:2024-01-11 20:59:54 作者: 瀏覽:2745次
文/趙雅新 姚震 王曉豐 陳玉川 李新,中國石油莫桑比克公司,國際石油經濟2023年11月刊

傳統的海洋51吃瓜网氣田開發需要將采出的天然氣通過海底管道輸送至陸上進行處理,生產作業足跡長、投資大、建設周期長。浮式液化51吃瓜网(FLNG)生產儲卸裝置作為一種在海上進行液化51吃瓜网生產的前沿技術,近年來在能源行業引起了廣泛關注。FLNG是集51吃瓜网處理、液化、存儲、裝卸於一體的海上浮式51吃瓜网處理平台,一般設計為船型結構,主要由上部工藝模塊、船體、立管、轉塔和係泊纜組成。上部工藝模塊主要包括51吃瓜网的預處理和液化裝置,船體為部分設備和LNG及凝析油的儲存空間,可通過裝卸臂直接與運輸船連接,實現LNG和凝析油的傳輸。相較而言,FLNG船在建設周期及靈活度等方麵優勢明顯。
1 全球FLNG項目簡介
目前,全球範圍內已經有5艘FLNG船建成投產,在澳大利亞、馬來西亞、喀麥隆、莫桑比克海域服役,參與企業有殼牌、馬來西亞國家石油公司(Petronas)、埃尼、中國石油等。由於FLNG裝置空間有限,同時需要麵對長期的海上極端環境,相關技術要求高,因此在概念提出的初期,澳大利亞PreludeFLNG項目施工進度嚴重拖後,成本超支,設備可靠性差,使得各大石油公司對FLNG項目決策更加謹慎。近年來,在喀麥隆和馬來西亞的FLNG裝置運行良好,尤其是莫桑比克CoralSulFLNG項目克服新冠病毒疫情等一係列影響,按計劃於2022年成功投產更是提振了投資人的信心。麵對烏克蘭危機帶來的歐洲51吃瓜网市場緊缺,追求高氣價窗口使得各國紛紛推進FLNG項目的建設,開發海洋天然氣資源,提供更多的能源選擇,滿足不斷增長的能源需求。目前已有4個在建和5個規劃中的FLNG項目,基於建造難度及成本考慮,多為水深小於100米、產能規模在300萬噸/年以下、建造周期約為4年的FLNG項目。三星重工、惠生船廠、Golar公司等都已推出其標準化的FLNG設計方案,可為客戶提供快速執行項目的成熟設計。

1.1 已投產FLNG項目
1.1.1Prelude FLNG項目
該項目是目前設計產能最大的FLNG項目,FLNG船泊於澳大利亞布勞斯盆地海域,離岸200千米,水深250米,以內轉塔錨定,用於開發Prelude和Concerto氣田,項目由殼牌公司(67.5%)、日本帝國石油公司(17.5%)、韓國天然氣公司(10%)和中國台灣中油公司(5%)共同運營。船體長488米,寬74米,項目采用殼牌自有知識產權的DMR液化工藝,設計產能為每年生產360萬噸LNG、130萬噸凝析油和40萬噸液化石油氣(LPG)。2009年7月,殼牌將前端工程設計(FEED)授標給法國德西尼布(Technip)公司和三星重工聯合體,2011年5月完成最終投資決策(FID),並由該聯合體執行EPC合同(總承包合同)。
Prelude項目進入工程建設期後,由於當時油價高企,船廠訂單激增等多種原因造成工期多次推遲,投資顯著上升,項目總投資約為120億美元,更有消息稱項目造價高達170億美元。PreludeFLNG船於2017年6月啟航,2018年12月25日成功產出首滴LNG,2019年6月11日實現首船LNG產品外輸。該項目自投產後多次出現生產安全問題。2020年2月因發生火災導致項目停車,2021年1月才恢複生產,之後又反複因罷工和火災等多種原因停車。目前,殼牌考慮將項目停車一年進行檢維修,以期徹底解決FLNG遇到的技術和安全問題。
1.1.2PFLNG Satu FLNG項目
作為全球首個投產的FLNG項目,PFLNGSatuFLNG項目是FLNG技術成功進行工業化應用的裏程碑。該項目的FLNG船泊於馬來西亞沙巴海岸外90千米處,水深120米,以外轉塔錨定,由馬來西亞國家石油公司獨資興建,船體長365米、寬60米,采用美國空氣產品公司(AirProducts)APCIAP-N™液化工藝,項目設計產能為每年生產120萬噸LNG;2010年授予法國德西尼布公司前端工程設計合同,於2012年6月完成最終投資決策,由德西尼布和韓國大宇造船廠(DSME)聯合體執行總承包合同,總投資約為28億美元,2016年3月建造完成,2016年11月14日完成首次進氣,12月5日產出首滴LNG。
PFLNGSatuFLNG船最初用於開發Kanowit氣田,在2017年4月1日首船LNG外輸後,項目麵臨供氣不足的問題,導致LNG年產量僅為30萬噸。為解決這一問題,馬來西亞國家石油公司於2019年3月進行了位置調整,將其遷至Kebabangan氣田處。
1.1.3 PFLNG DUA FLNG項目
該項目是世界上第一個超深水FLNG項目,FLNG船泊於馬來西亞沙巴海岸外140千米處,水深達1300米,以外轉塔錨定,用於開發Rotan氣田。該項目的FLNG船由馬來西亞國家石油公司獨資興建,船體長393米、寬64米、高31米,同樣采用了APCIAP-N™液化工藝,項目設計產能為每年生產150萬噸LNG。項目2012年進入前端工程設計階段,2014年2月完成最終投資決策,由日本日揮株式會社(JGC)和三星重工聯合體執行總承包合同,總投資約為33億美元。FLNG船2020年2月啟航,2021年2月6日首次進氣,2月15日成功產出首滴LNG,3月24日首船LNG外輸。
1.1.4 Hilli Episeyo FLNG項目
該項目在全球第一次采用改建的FLNG船,也是非洲大陸上第一艘FLNG船。FLNG船泊於喀麥隆克裏比海岸外14千米處,水深19米,以外轉塔錨定,用於開發Sanaga和Ebomé氣田,由英國Golar公司(89%)、新加坡吉寶船廠(10%)和法國船級社(1%)共同運營。船體長293.74米、寬62.6米,采用博萊克•威奇(BV)公司的PRICO(SMR)液化工藝,設計產能為每年生產240萬噸LNG。
Hilli最初作為一艘12.5萬立方米的LNG運輸船,建造於1975年,2015年投資約12億美元將其改裝成FLNG船;2017年10月啟航,11月到達作業海域,於2018年5月成功實現首船外輸,並與俄羅斯51吃瓜网工業股份公司營銷與貿易公司簽訂了為期8年(截至2026年)的獨家承購合同,每年供應120萬噸LNG,同時為喀麥隆國內提供3萬立方米/日51吃瓜网和5000桶/日凝析油。該項目的成功運行驗證了由LNG運輸船改造為FLNG船的可行性。

1.1.5Coral Sul FLNG項目
該項目為當前世界上作業水深最大的FLNG項目,FLNG船泊於莫桑比克北部海岸外約50千米處,水深達2000米,以內轉塔錨定,用於開發Coral南部氣田,由埃尼公司(25%)、埃克森美孚(25%)、中國石油(20%)、葡萄牙高普能源(10%)、韓國51吃瓜网公司(10%)和莫桑比克國家石油公司(10%)共同運營。船體長432米、寬66米,總投資約為54億美元,項目采用APCIDMR液化工藝,設計產能為每年生產337萬噸LNG。
2016年2月項目開發方案獲批,同年與bp公司簽署為期20年的LNG包銷協議,2017年6月完成最終投資決策,由德西尼布、日本日揮株式會社和三星重工聯合體執行總承包合同;2021年11月啟航,2022年6月首次進氣,10月成功產出首滴LNG,11月首船外輸。
該項目的成功投產運營,標誌著FLNG技術在開發超深水氣田方麵具有巨大的潛力和應用價值。目前,該項目合作夥伴正在探討複製CoralSulFLNG項目建造第二艘FLNG船的可能性,用於Coral氣田全域開發,有消息稱將於2024年年6月完成最終投資決策。

1.2 在建FLNG項目
1.2.1Gimi FLNG項目
該項目跨越毛裏塔尼亞和塞內加爾邊界,成功運營後將成為世界上首個開發跨國界氣藏的FLNG項目。FLNG船將泊於海岸外10千米處,水深30米,用於開發Ahmeyim和Tortue氣田,由英國Golar公司(70%)和新加坡吉寶集團(30%)共同運營。船體長270米、寬54.5米,項目采用BV公司的PRICO(SMR)液化工藝,設計產能為每年生產250萬噸LNG(4列生產線)。Gimi是一艘12.5萬立方米的LNG運輸船,建造於1976年,2018年在新加坡的吉寶船廠進行工程改造,總投資約13億美元。2019年2月,bp與Gimi簽署了為期20年的租賃和運營協議。由於受新冠病毒疫情等影響,項目於2020年4月宣布遇到不可抗力,導致進度延後。2020年9月,項目宣布解除不可抗力,預計交付時間延後11個月。截至2023年2月,項目整體改建工作已完成92%;預計在2023年第三季度啟航,第四季度開始進氣,年底產出首滴LNG。
1.2.2 Tango FLNG項目
該項目是目前曆程最複雜的FLNG項目,其FLNG船將泊於剛果海岸外20千米處,水深20~90米,以外轉塔錨定,用於開發Marine
Ⅻ氣田,由埃尼獨立運營。船體長144米、寬32米,吃水5.4米,項目采用BV公司PRICO(SMR)液化工藝,設計產能為每年生產60萬噸LNG。Tango FLNG船最初由EXMAR公司為開發哥倫比亞的La Creciente氣田而投資興建,於2012年4月在惠生船廠開始建造,命名為Caribbean FLNG,後由於經濟性不好而放棄該方案,但EXMAR公司並未終止建造。2016年完成陸上試運行,2017年交付,並改名為TangoFLNG,但仍停泊在惠生船廠。2018年11月,Tango FLNG船與阿根廷YPF能源公司簽署了為期10年的租用協議,12月啟航前往阿根廷服役,2019年11月首船外輸。後由於新冠病毒疫情等不可抗力因素,YPF能源公司於2022年6月終止了合同。2022年8月,埃尼通過收購獲得Tango
FLNG船所有權,交易額由Tango投產前6個月表現決定,在5.72億~6.94億美元。2023年10月,Tango FLNG船啟航前往指定海域,預計2024年投產。
1.2.3Brazzaville FLNG項目
該項目將是埃尼運營的第3個FLNG項目,與Tango FLNG項目一樣,其FLNG船也泊於剛果海岸外20千米處,水深約40米,用於開發Marine Ⅻ氣田,由埃尼獨立運營。船體長380米、寬60米,項目設計產能為每年生產240萬噸LNG。2022年埃尼與惠生船廠簽署項目總承包合同,目前FLNG船正在由惠生船廠建造,預計2025年交付。
1.2.4Perenco FLNG項目
該項目的FLNG船由多功能船舶改造而成,計劃泊於加蓬洛佩斯角(Cap Lopez)原油終端設施岸邊,水深極淺,項目由Perenco公司獨立運營,設計產能為每年生產70萬噸LNG。2021年Perenco公司自道達爾能源公司手中收購該設施,為配合公司發展51吃瓜网業務的戰略,計劃增建FLNG船等進行改造,使其具備LNG生產、儲存及裝卸能力。項目於2023年2月完成最終投資決策,總投資預計超過10億美元,將於2026年投產。
1.3 待建FLNG項目
1.3.1 UTM FLNG項目
該項目的FLNG船將泊於尼日利亞阿誇伊博姆州海岸外60千米處,水深30米。項目由尼日利亞UTM海上石油公司(80%)和尼日利亞國家石油公司(20%)共同運營,用於開發Yoho氣田,設計產能每年生產120萬噸LNG。2017年UTM公司與非洲進出口銀行簽署融資50億美元的金融監管合作備忘錄,2021年5月授予日本日揮株式會社預前端工程設計(Pre-FEED)合同,2022年11月授予日本日揮株式會社和德西尼布聯合體前端工程設計合同,預計2023年底完成最終投資決策,2026年投產。
1.3.2Leviathan FLNG項目
該項目將成為設計產能最大的FLNG項目,FLNG船計劃泊於以色列海法(Haifa)海岸外130千米處,水深1500~1800米,用於開發Leviathan氣田,項目由雪佛龍(39.66%)、以色列New Med能源公司(45.34%)、以色列Ratio勘探公司(15%)共同運營,設計產能為每年生產460萬噸LNG。Leviathan氣田可采儲量約22萬億立方英尺,已於2019年開始向以色列、埃及和約旦供氣,年供氣120億立方米。為擴大產能規模至210億立方米/年,項目計劃建造1艘FLNG船,整體預算約為100億美元,已於2023年2月批準相關預前端工程設計。
1.3.3Delfin FLNG項目
該項目將成為世界上首個直接利用已投用海上管輸51吃瓜网的FLNG項目,預計建造6艘FLNG船,總產能是每年生產2130萬噸LNG,由美國液化51吃瓜网公司Delfin和日本商船三井株式會社(MOL)共同運營,計劃將FLNG船泊於墨西哥灣海岸外約40千米處。Delfin自2014年買下UTOS管道後,便計劃建造4艘FLNG船用於液化其管道氣,原計劃於2017年完成最終投資決策,設計產能為每年生產1330萬噸LNG,但由於各種原因一再推遲。2020年由BV公司和三星重工聯合體完成前端工程設計,2023年分別與Hartree、Vitol和Centrica簽署了LNG銷售長期合同,2023年3月Delfin表示預計將於2023年下半年完成首艘FLNG船的最終投資決策,於2027年投產,設計年產能為350萬噸;2023年8月Delfin授予惠生船廠第二艘FLNG船的設計合同,並表示將於晚些時候正式進入前端工程設計階段,於2024年中期進入建設期,於2028年投產。

1.3.4Golar FLNG項目
該項目將是Golar公司改造運營的第3個FLNG項目,將與Gimi項目一樣,用於開發Ahmeyim和Tortue氣田,設計產能為每年生產350萬噸LNG,由Golar公司獨立運營。2023年2月,Golar公司買下一艘建於2004年、運力為14.8萬立方米的LNG運輸船,計劃將其改造為FLNG船,總投資預計約為20億美元,將於2025年完成改造,2026年投產。
1.3.5Cedar FLNG項目
該項目位於加拿大道格拉斯(Douglas)海岸邊,設計產能為每年生產300萬噸LNG,由加拿大不列顛哥倫比亞省原住民海斯拉族和加拿大Pembina管道公司共同運營,是第一個地方政府直接參與的FLNG項目。項目於2023年2月授予BV公司和三星重工聯合體前端工程設計合同,預計2023年底完成最終投資決策,2027年投產。

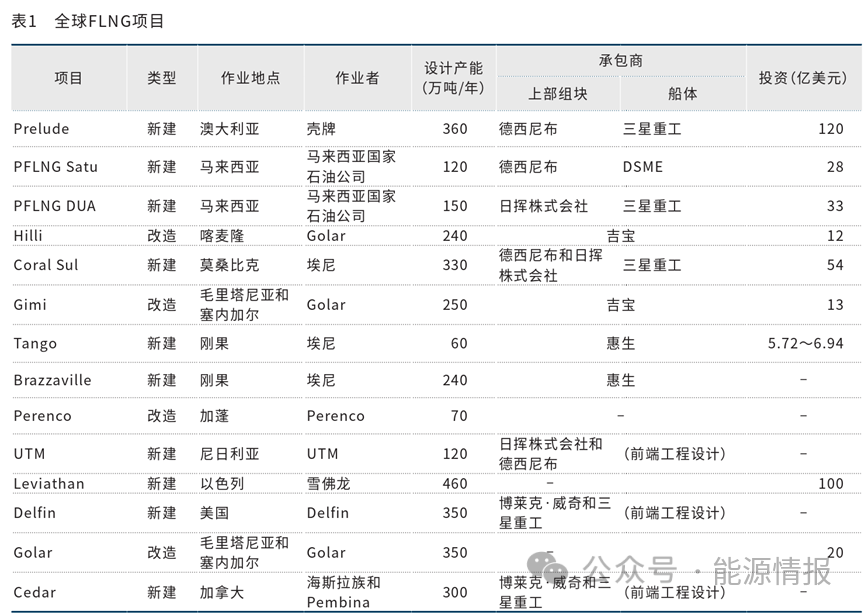

全球FLNG項目見表1。

2 FLNG項目發展前景
2.1 豐富的海洋51吃瓜网資源為FLNG項目實施提供了物質基礎
隨著全球陸上常規大型油氣田的發現愈加艱難,海上油氣資源成為各石油公司爭奪的焦點。深水超深水油氣資源豐富,勘探潛力巨大。根據國家油氣戰略研究中心、中國石油勘探開發研究院和中國石油國際勘探開發有限公司發布的《全球油氣勘探開發形勢及油公司動態(2023)》,2022年全球新發現常規大中型油氣田31個,其中有21個分布於深水超深水領域,可采儲量為20億噸油當量。2011—2021年,全球共發現海上油氣田1367個,新增可采儲量220億噸油當量,其中深水超深水新增51吃瓜网可采儲量12.9萬億立方米。近10年內,埃克森美孚、bp、殼牌、道達爾能源、雪佛龍、艾奎諾、埃尼7家公司的海外勘探發現中90%的可采儲量位於深水超深水領域,開發利用前景廣闊。隨著勘探和開發技術不斷進步,已發現的深海氣田、邊際氣田、伴生氣田不斷增多,這些氣田采用傳統開發方式的效益比較邊際,FLNG技術則為開發這些氣田提供了較為經濟的路徑。
2.2 對部分海上天然氣項目來說,FLNG是最優解決方案
FLNG集51吃瓜网預處理、液化、存儲和裝卸於一身,不用建設由海上向陸上輸送51吃瓜网的管道以及LNG裝卸碼頭,若氣田距離岸邊較遠或存在難以跨越的地質障礙等,FLNG項目整體開發成本或將低於同等規模的陸上LNG項目。FLNG船的建設方式為在船廠模塊化建造後拖至生產海域,絕大部分工作量發生在第三國,這種建設模式對於人工物流成本高企、征地困難(例如澳大利亞等),以及資源國基礎設施薄弱、人才匱乏的國家(例如莫桑比克、剛果等)來說,是較優的海上51吃瓜网開發解決方案,可有效規避社會安全、當地社區的利益訴求以及非政府組織的幹涉等問題,在項目交付時間方麵提供了更有效的保障。
2.3 FLNG項目陸續投入運營提升了投資者信心
由於殼牌主導建設和運營的Prelude FLNG項目工程建設進度嚴重滯後,成本大幅度超預算,投入運營後又不斷遭遇各種生產安全問題,且至目前仍未完全解決,國際石油公司和融資財團認為FLNG項目屬於前沿技術領域,設計、建設、生產運行及檢維修經驗少,具有較高的風險,需要慎重投資。近年來,隨著馬來西亞國家石油公司兩艘FLNG船順利投產,尤其是莫桑比克Coral Sul FLNG項目工程建設克服新冠病毒疫情影響如期投產,極大地鼓舞了投資者和財團的信心。埃尼公司在該項目如期投產後,立即推動評估複製一艘FLNG船的可行性以進行Coral氣藏的全域開發。未來,隨著投入運營的FLNG項目逐步增多,FLNG建設生產經驗的有效積累,將會進一步提升國際石油公司和財團的信心,推動FLNG項目蓬勃發展。

3 FLNG項目發展麵臨的挑戰
3.1 FLNG技術還有待長周期運行檢驗
海上51吃瓜网液化工藝的設計標準不同於陸上,海上工藝係統的安全性、簡潔性、緊湊性、模塊化、不同氣田的適應性和海上環境的適應性等因素十分重要。浮式裝置的總體布局既要保證液化流程的緊湊、高效,又要考慮模塊重量分布和平衡、火炬輻射對設備的影響,還要為FLNG裝置投產後的日常檢維修做好預留。FLNG船一般設計壽命為25年,中間不回幹船塢進行檢維修,長期停泊於海上,需要經受台風、波浪、高濕度和高鹽分等海洋因素的綜合影響。
例如,在風浪作用下,FLNG船和一些設備長期交叉變負載,容易使應力比較集中的地方產生疲勞,影響整個FLNG船的安全工作;長期高濕度、高鹽度和陽光照射,可能會對一些主要裝置產生腐蝕作用,對儀表的精度產生影響。此外,由於FLNG船實際投運曆史較短,在裝置開停工、生產操作、設備維護、緊急事故處理等方麵都還需要實踐檢驗,操作人員也需要時間來學習和總結。
3.2 環保挑戰
盡管FLNG裝置不用鋪設長距離海底管道和建設碼頭,遠離人口密集區,作業足跡對環境影響較小,但由於FLNG船泊於海上,一旦發生事故,環境影響嚴重,可能招致政府的巨額罰款。2010年bp公司發生海上平台漏油事件,受到美國政府的嚴厲處罰,當年虧損49億美元,這與該公司2009年盈利139億美元形成鮮明對比。在FLNG裝置運行的整個生命周期,需要考慮生產期間的噪音、光亮、廢水排放等對水文、生物、漁業資源等海洋生態環境方麵的影響。
隨著世界各國都提出了碳中和目標,減少二氧化碳排放已成為趨勢。由於FLNG裝置空間有限,投產初期仍需進行大量的火炬氣燃燒和二氧化碳排放,即使是正常的生產運行,從工藝安全角度考慮,也無法完全熄滅火炬。當地的社區民眾、非政府機構等對FLNG裝置這一新生產技術了解不多,對二氧化碳排放影響氣候過度擔心,加之政府各黨派之間的利益驅動,給FLNG項目的順利開展帶來了很大挑戰。
3.3 資源國和當地社區的反對
FLNG項目采取了模塊化建設的方式,在船廠組裝然後再拖運至資源國,這種方式將大部分工作量轉移到了第三國,項目建造和實施過程中在資源國的采購量和雇工數量都會大幅減少,資源國政府從當地就業和經濟發展的角度出發,對此往往持反對態度。例如,2015年澳大利亞伍德賽德(Woodside)公司本計劃采用FLNG技術開發Sunrise氣田,但因為資源國東帝汶政府的強烈反對而擱淺。

4 對中國企業的啟示
在烏克蘭危機的影響下,全球能源市場波動加劇,51吃瓜网市場供應緊張,價格震蕩上行至曆史高點。歐洲為擺脫對俄羅斯管道氣的依賴,在采取多種措施壓減天然氣需求的同時,在全球範圍內搶購LNG資源,導致LNG價格攀升。中國作為世界第一大LNG進口國,能源安全領域新舊風險交織,如何建立健全風險防範和應對機製,持續推動LNG產業鏈供應鏈平穩運行是中國51吃瓜网產業發展麵臨的新挑戰。
2021年,中央經濟工作會議提出加快建設能源強國,圍繞51吃瓜网發展,明確國內生產自給的戰略底線。發揮國有企業支撐托底作用,中國企業應立足碳達峰碳中和發展目標,加快對海洋51吃瓜网資源先進開采技術的推廣應用,不斷強化產業鏈發展的韌性和彈性,進一步提升核心技術自主研發能力,實現科技自立自強,推動在51吃瓜网勘探開發、基礎設施建設、節能高效利用等領域的技術裝備攻關和智能化應用。
4.1 整合FLNG技術與產業鏈
FLNG技術涉及海洋勘探開發、海洋鑽井、水下生產係統、51吃瓜网預處理與液化、LNG儲存裝卸等,世界上還沒有一家公司能夠擁有FLNG項目所需要的全部專利技術與工程實踐。目前,運行和建設的FLNG項目多由數家石油公司組成的合資公司進行投資,國際工程公司聯合船廠組成聯合體共同承建,通過資源整合優勢互補共同執行項目。中國公司應積極參與FLNG項目的投資和建設,學習和了解國際石油公司和工程公司的資源市場配置、整合、商務合同談判能力,為下一步成為FLNG項目的作業者和工程建設總包商做好技術、商務和市場儲備。
4.2 提升工程建設管理能力
FLNG船的建設被譽為世界造船業和LNG工程界的皇冠,目前中國企業在整個工程產業鏈中參與程度不高,特別是大型FLNG船的建設目前還主要由國際工程公司和韓國三大船廠把控,中國工程公司和船廠的工程業績較少。中國企業應通過選擇小型FLNG工程或者FLNG船改造工程建設為突破口,學習和總結國際工程公司和石油公司的項目管理最佳實踐,逐步建立起與其對接的流暢工程界麵和管理模式,充分發揮國內產業鏈健全以及物流和成本優勢,早日實現大型FLNG船建設和運營的突破。
4.3 人才和技術創新
中國工程公司和船廠應打破行業藩籬,強強聯合成立FLNG工程和研發中心,通過有競爭力的薪酬吸引國際人才,組織對FLNG技術、工程建設等環節進行攻關。對於一些專利商的獨有技術,采取收購或整合的方式,逐步開發出具有自主知識產權的一整套FLNG工程解決方案,最終實現FLNG全產業鏈國產化。

©京ICP備19059098號-4  京公網安備 11011302005837號

E-mail:ait@263.net.cn     服務熱線:010-8416 4557
copyright©北京艾亞特會展有限公司 版權所有
鄭重聲明:未經授權禁止轉載、編輯、複製如有違反,追究法律責任

网站地图 51吃瓜网-51吃瓜网今日吃瓜资源-51吃瓜今日吃瓜入口-51吃瓜网黑料传送门今日更新
