空分作為合成氨汽耗大戶,正常生產過程中正常工況的精細化操作、非正常工況(倒爐)的優化操作等都是實現能效一流的關鍵技術環節,空分裝置自2021年6月調試運行至今已穩定運行近2年,經過近2年的摸索學習與優化操作,空分裝置能耗雖然呈逐月下降趨勢,但與裝置設計能耗和國內同行先進企業能耗相比還是有不小差距,為了實現雲華安一流能效目標,必須堅持不懈抓好能效優化工作,堅持既定目標不放鬆,多分析、勤思考、找方法、定措施全力以赴完成既定能耗目標,達到最終實現一流能效的目的;為此,雲華安空分車間對2021-2022年共計8次氣化倒爐空分操作方法進行分析總結,並對原始《氣化倒爐空分操作方案》予以優化更新形成標準化倒爐操作規程,最終使空分裝置在氣化倒爐過程中處於安全、穩定、高效的工作狀態,助力雲華安一流能效目標早日達成。
合成氨裝置氣化車間每年計劃在線倒爐6次,氣化每次倒爐對於空分而言,麵臨兩大考驗:
一是裝置生產負荷從89%快速加至105%並穩定運行至倒爐結束,然後再減負荷至正常工況 89%負荷,裝置加減負荷的操作不是單純的增加或減少原料空氣和產品氣,而是需要嚴格計算裝置精餾係統的三大平衡(物料平衡、組分平衡、能/冷量平衡),找到最佳匹配工況,否則就會造成工況無法持久維持或使裝置能耗大幅增加,裝置加減負荷考驗的是操作工駕馭不正常工況的能力(理論知識和實踐經驗);
二是氣化倒爐過程中的氧氮壓力及流量大幅波動的快速精細跟蹤調節,由於氣化倒爐氧氮壓力及流量波幅較大,緊急情況下需要對氧氮泵出口回流閥手動幹預調節、放空閥(流量及壓力高選)手動幹預調節及氧氮泵變頻輔助調節,倒爐過程中的多畫麵、多閥門、多參數及多崗位聯合調節考驗的是操作工相互配合的默契度和機智應變能力,明確的分工、默契的配合和靈活應變的精準操控就會減少對空分設備及工況的二次擾動,方能確保裝置工況的穩定和可持續。
方案編製/更新依據
雲華安氣化裝置氣化爐每連續運行兩個月左右,根據相關技術規定,需要對氣化爐進行在線倒爐,切換至備用爐運行;為了確保汽化爐倒爐期間的用氧需求平穩,空分車間依據《氣化裝置倒爐方案》、《空分裝置精餾操作規程》、《空分空壓機組操作規程》、《空分裝置應急預案匯編》再結合空分裝置實際運行情況,特製定/更新《氣化倒爐空分操作方案》。
氣化倒爐流程概述
氣化減負荷到60方煤漿左右
備爐烘爐完成更換燒嘴
備爐低壓氮氣置換(≥3000m³/h)
氣化引氧,投用備用一對燒嘴(26-28方煤漿投料)(+12000m³/h氧量),煤漿量一共88方左右,需用氧量42000m³/h左右
氣化升壓查漏(3-5小時)
停用運行一對燒嘴(-12000m³/h 氧量)
投用備用一對燒嘴(+12000m³/h 氧量)
停用運行一對燒嘴(-12000m³/h 氧量)
氣化加負荷至正常
氣化倒爐對空分的影響
快速加減送氧量,氧氮壓力及流量波動幅度較大,高低壓板換溫度、膨脹機膨脹端進口溫度、空壓機出口壓力、增壓機一段、二段出口壓力等關鍵工藝指標波動較大。
氧氣用量大,氧泵負荷大,氧氣純度及主冷液位異常波動等。
氣化倒爐空分標準化操作步驟
1、保證超高壓氮氣(一般情況氣化倒爐前一天啟超高壓氮泵)啟動超高壓氮泵供超高壓氮氣至氣化,期間保證超高壓氮氣壓力穩定 12.5MPa(根據調度要求適當調整)左右,注意電加熱器溫度,及時聯係現場啟、停電加熱器,溫度控製40℃-70℃之間。超高壓氮變頻不得長時間低於20%,如氣化超高壓氮用量過少,當壓力超過13.4Mpa及時向調度申請暫停超高壓氮泵,現場冷備。
2、提前2小時提高主冷液位及氧純度(氣化減負荷前2小時):接調度通知氣化計劃倒爐後,提前1小時適當緩慢增加膨脹量至 51000-54000Nm³/h(膨脹量根據氣溫狀況適當調整,氣化一般在倒爐前8小時通知調度),保證主冷液位3400mm左右,氧純度不小於 99.8%O2。
3、提前1小時提氧產量(氣化減負荷前1小時):開高壓氧放空閥:UCV01722 流量,壓力一個投手動控製,一個投自動控製(流量投自動,壓力投手動全關根據個人操作習慣靈活掌握),緩慢將氧量加至42000-44000Nm³/h,液氧泵回流閥壓力自動控製,調整變頻控製氧泵回流閥位大於5%,空分及機組根據氧量及時加負荷操作(加負荷同時,適當加分子篩再生氣量)加大高、低板換汙氮氣送出量,經驗值:高板HV01710開度50%、HV01515開度62%左右,低板PV01714開度50%左右調整好板換溫差,膨脹機負荷,控製好膨脹機前溫度,適當開大 HV01502至60%左右 HV01503至43%左右,關注氬餾分變化情況(經驗值提供參考,具體小範圍調整根據實際工況)。
4、機組加負荷時監控軸溫、軸位移、軸振動變化,氧泵加負荷時監控軸溫變化。
5、氣化減負荷:氣化爐減負荷至60方煤漿左右,氣化減負荷期間,根據後係統減負荷量可適當減少中壓氮氣取出量,維持中壓氮流量 32000Nm³/h左右、壓力流量一個投手動控製一個投自動控製(流量投自動,壓力投手動全關根據個人操作習慣靈活掌握),液氮泵回流閥壓力自動控製,調整變頻控製回流閥位控製大於5%;氧氣流量42000-44000Nm³/h(維持流量穩定)。同時注意發電4.0Mpa蒸汽壓力、溫度穩定。
6、氣化停止烘爐進行低壓氮氣置換,注意和調度溝通控製低壓氮氣流量,及時調整低壓板換溫度。氮氣置換合格,退氮氣時注意調整好低壓板換溫度及空壓機壓力。
7、氣化投備用爐一對燒嘴,引氧,引氧過程FIC 01722 一般可自動控製,液氧泵回流閥壓力自動控製,通過微調液氧泵變頻輔助穩定氧壓,如果引氧過快,FIC 01722(流量自動改為手動控製幹預)閥位手動調整穩定流量壓力,微調氧泵變頻輔助穩氧壓。
8、氣化投備用爐一對燒嘴,投料:和調度確認,第一對燒嘴引氧結束開始投料,氧流量拉至44000-46000m³/h,實時關注氣化投料情況,投料成功後,關小氧放空閥 UCV01722至0,氧流量42000-43000m³/h,通過調整液氧泵變頻控製氧壓,送出氧壓控製 8.15MPa 左右。稍減膨脹量,調整工況,穩定主冷至3400mm,膨脹機機前溫度正常控製(-114度左右),調整高低板汙氮量穩定出板換溫度,調整機組負荷,空壓機壓力穩定不動,增壓機壓力可稍低控製,微調控製壓力穩定。防止投料不成功,瞬間退氧,如發現氧流量快速降低,及時開放空閥至之前的開度。
9、氣化拍停主爐一對燒嘴;關注氣化爐報警顯示,看到拍停顯示,快速將流量控製FIC-01722 閥打手動開至~30%,再根據氧氣流量和氧氣壓力調整閥位至燒嘴拍停前氧氣流量,同時調整液氧泵變頻輔助穩定氧壓8.15MPa。(最好兩人配合控製,一人開氧氣放空閥,一人調整氧泵變頻或回流)。
10、氣化爐查漏:過程較長,空分氧氣用量會維持較大負荷(44000-47000Nm³/h),根據精餾工況變化及時調整機組、高低板負荷,保證主冷液位及氧氣、氮氣純度,如果氧氣用量過大,可適當加大汙氮及中壓氮氣取出量(盡量確保氧氮取出比例,維持物料平衡),注意氣化因為各種原因突然退氧,引起氧氣超壓。
11、氣化投備爐另一對燒嘴拍主爐另一對燒嘴,空分操作方法如同前一對燒嘴投停操作方法。
12、氣化到爐結束全係統開始加負荷至正常工況,根據氧氮放空閥開度適當減少氧氣及氮氣流量,減少氧氮放空量;氣化加負荷,高壓氧、中壓氮拉量,空分調整工況滿足後工序需求,繼續關小高壓氧、中壓氮放空量,減膨脹量(減幅應稍大,防止主冷液位上漲過快),調整板換溫差,調整空壓機、增壓機負荷;待全係統工況穩定後,恢複精餾係統正常工況,將氧氮放空閥全關壓力流量高選控製投入自動。

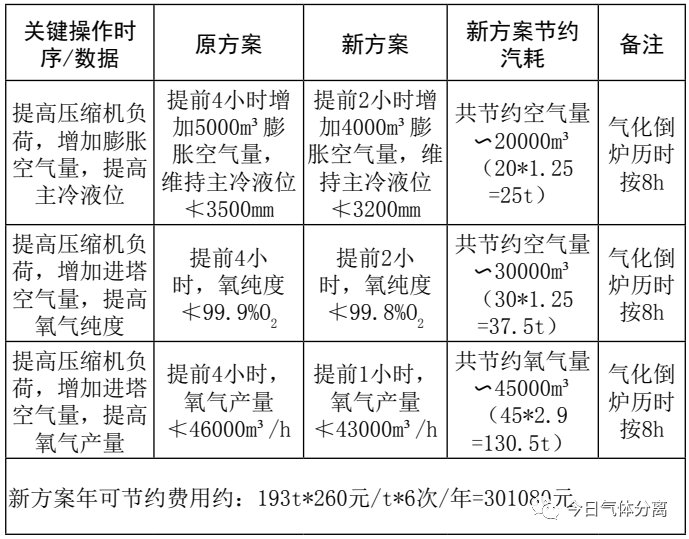

原操作方案與優化後的關鍵操作時序及經濟數據對比
